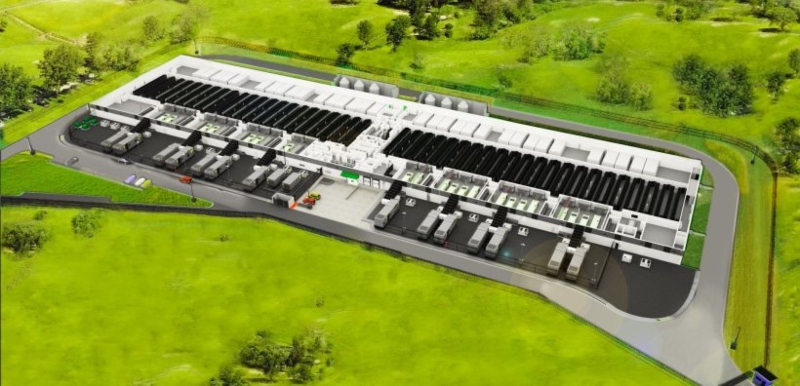

Σε πλήρη εξέλιξη βρίσκονται οι προετοιμασίες για την υλοποίηση της μεγάλης επένδυσης της ΔΕΗ και της Amazon Web Services (AWS) για τη δημιουργία του mega data center στην Κοζάνη, με τις διαδικασίες να προχωρούν πλέον και στο χρηματοδοτικό σκέλος του έργου. Πρόκειται για μία από τις μεγαλύτερες επενδύσεις τεχνολογικών υποδομών που έχουν σχεδιαστεί στην Ελλάδα, με την πρώτη φάση να προβλέπει την ανάπτυξη εγκαταστάσεων ισχύος 300 MW και τις συνολικές επενδυτικές δαπάνες να ανέρχονται σε αρκετά δισεκατομμύρια ευρώ.
Ενδεικτικό της κινητικότητας που καταγράφεται γύρω από το project είναι το ενδιαφέρον που εκδηλώνεται από το εγχώριο τραπεζικό σύστημα για τη συμμετοχή στη χρηματοδότησή του.
Στο περιθώριο εκδήλωσης της Τράπεζας Πειραιώς, ο διευθύνων σύμβουλος της τράπεζας, Χρήστος Μεγάλου, ανέφερε ότι η Πειραιώς ενδιαφέρεται να συμμετάσχει στο κοινοπρακτικό δάνειο που σχεδιάζεται για τη χρηματοδότηση της επένδυσης της ΔΕΗ και της Amazon στην Κοζάνη.
Η επιλογή της κοινοπρακτικής χρηματοδότησης ανταποκρίνεται άλλωστε στο μέγεθος της επένδυσης, καθώς η συμμετοχή περισσότερων τραπεζών επιτρέπει την κατανομή του χρηματοδοτικού κινδύνου και την εξασφάλιση σημαντικών κεφαλαίων με μακροπρόθεσμο ορίζοντα αποπληρωμής. Το ενδιαφέρον της Πειραιώς αποτελεί μια πρώτη σαφή ένδειξη της διάθεσης του εγχώριου τραπεζικού συστήματος να αποκτήσει παρουσία σε ένα από τα μεγαλύτερα έργα ψηφιακών υποδομών που δρομολογούνται στη χώρα.
Επένδυση δισεκατομμυρίων για τα πρώτα 300 MW
Σύμφωνα με τον επενδυτικό σχεδιασμό της ΔΕΗ, η πρώτη φάση του data center στον Άγιο Δημήτριο Κοζάνης θα έχει ισχύ τροφοδοσίας 300 MW, με τις επενδυτικές δαπάνες που αναλαμβάνει ο ελληνικός όμιλος να υπολογίζονται σε περίπου 1,2 δισ. ευρώ.
Το ποσό αυτό αφορά την ανάπτυξη των κτιριακών εγκαταστάσεων και των απαραίτητων ενεργειακών και υποστηρικτικών υποδομών και δεν περιλαμβάνει τον τεχνολογικό εξοπλισμό που θα εγκαταστήσει η Amazon Web Services. Το συνολικό οικονομικό αποτύπωμα της πρώτης φάσης θα είναι επομένως σημαντικά μεγαλύτερο, καθώς στον προϋπολογισμό θα πρέπει να προστεθούν οι επενδύσεις της αμερικανικής εταιρείας για τις υποδομές πληροφορικής, τους servers και τον εξοπλισμό επεξεργασίας δεδομένων.
Υπενθυμίζεται ότι η ΔΕΗ και η AWS ανακοίνωσαν στις 17 Σεπτεμβρίου την υπογραφή μνημονίου συνεργασίας που καθορίζει το πλαίσιο ανάπτυξης του έργου. Βάσει της συμφωνίας, η ΔΕΗ θα διαθέσει την έκταση, τα κτίρια και τις υποστηρικτικές ενεργειακές υποδομές, ενώ η AWS θα αναλάβει την εγκατάσταση και λειτουργία των υποδομών πληροφορικής.
Παράλληλα, προβλέπεται ότι η AWS θα μισθώσει τις εγκαταστάσεις για χρονικό διάστημα 15 ετών μετά την ολοκλήρωση της κατασκευής τους, εξασφαλίζοντας μακροχρόνια εμπορική αξιοποίηση της επένδυσης για τη ΔΕΗ.
Το χρονοδιάγραμμα και η επέκταση στο 1 GW
Ο σχεδιασμός προβλέπει την έναρξη λειτουργίας της πρώτης φάσης έως το τέλος του 2028, ενώ ήδη έχουν προχωρήσει σημαντικές προπαρασκευαστικές εργασίες σε επίπεδο σχεδιασμού, αδειοδοτήσεων και προμηθειών εξοπλισμού.
Η ΔΕΗ έχει εξασφαλίσει προκαταρκτική αδειοδοτική έγκριση, έχει ολοκληρώσει τον βασικό τεχνικό σχεδιασμό των υποδομών και έχει υποβάλει αίτηση σύνδεσης με το ηλεκτρικό σύστημα. Παράλληλα, έχει κινηθεί η διαδικασία προμήθειας κρίσιμου ηλεκτρομηχανολογικού εξοπλισμού, ώστε να περιοριστούν οι καθυστερήσεις στην κατασκευαστική φάση.
Ιδιαίτερο χαρακτηριστικό του project είναι ότι η ηλεκτρική τροφοδοσία του προβλέπεται να γίνεται με το μοντέλο behind the meter, αξιοποιώντας τις ενεργειακές υποδομές και το παραγωγικό χαρτοφυλάκιο της ΔΕΗ στην περιοχή. Με τον τρόπο αυτό επιδιώκεται η κάλυψη των ιδιαίτερα υψηλών ενεργειακών αναγκών του data center χωρίς αντίστοιχη επιβάρυνση του εθνικού δικτύου ηλεκτρικής ενέργειας.
Το έργο εντάσσεται στο ευρύτερο επενδυτικό σχέδιο της ΔΕΗ για τη μετατροπή των πρώην λιγνιτικών περιοχών της Δυτικής Μακεδονίας σε έναν νέο ενεργειακό και τεχνολογικό κόμβο, με συνδυασμό παραγωγής ηλεκτρικής ενέργειας, αποθήκευσης και ψηφιακών υποδομών.
Μάλιστα, η συμφωνία με την Amazon προβλέπει και τη δυνατότητα επέκτασης του data center από τα αρχικά 300 MW έως το 1 GW, υπό την προϋπόθεση νέων συμφωνιών μεταξύ των δύο πλευρών και ανάλογα με τις συνθήκες της αγοράς. Πρόκειται για ένα ενδεχόμενο που θα πολλαπλασίαζε τόσο το επενδυτικό μέγεθος όσο και τη στρατηγική σημασία του έργου.
ΠΗΓΗ: energypress.gr
